Juin 2017 - décembre 2019
des travaux sur toute la ligne

Travaux prévus sur la ligne A

Stations courtes

– Extension du gros œuvre
– Aménagement des quais
– Issues de secours

Stations concernées
  • Basso Cambo
  • Mermoz
  • Fontaine Lestang
  • Patte d’Oie

Stations déjà adaptées à 52m

– Aménagement des quais
– Issues de secours

Stations concernées
  • Bellefontaine
  • Reynerie
  • Mirail-Université
  • Bagatelle
  • Saint Cyprien-République
  • Esquirol
  • Capitole
  • Marengo-SNCF

Stations pré-aménagées à 52m

– Pose d’équipements

Stations concernées
  • Arènes
  • Jolimont
  • Roseraie
  • Argoulets
  • Balma-Gramont

Station Jean Jaurès

– Extension des quais
– Aménagement des quais
– Amélioration des flux piétons
– Interface avec Ramblas : nouvel accès à la station

Garage Atelier Basso Cambo

– Extension et adaptations pour des rames de 52 mètres
– Adaptation du système VAL

Sur l’ensemble de la ligne

– Mise en conformité du désenfumage des stations
– Adaptation du système VAL

Les travaux sur les stations courtes en vidéo

Voir les différentes étapes du chantier

Les travaux sur la station Jean Jaurès en vidéo

Voir les différentes étapes du chantier

L'avancement des travaux en vidéo

mars 2018

Conséquences sur l’exploitation

Interruption de la ligne A pendant 3 étés

Interruption de la ligne pendant 35 jours par été
pour réaliser des travaux incompatibles avec l’exploitation

17 juillet - 20 août 2017
Mi-juillet - mi-août 2018
Mi-juillet - mi-août 2019

Pendant ces arrêts, la ligne B, le tramway, et la quasi totalité des lignes de bus restent en service.

Pour compenser l’interruption de la ligne A, Tisséo met en place un dispositif spécial.

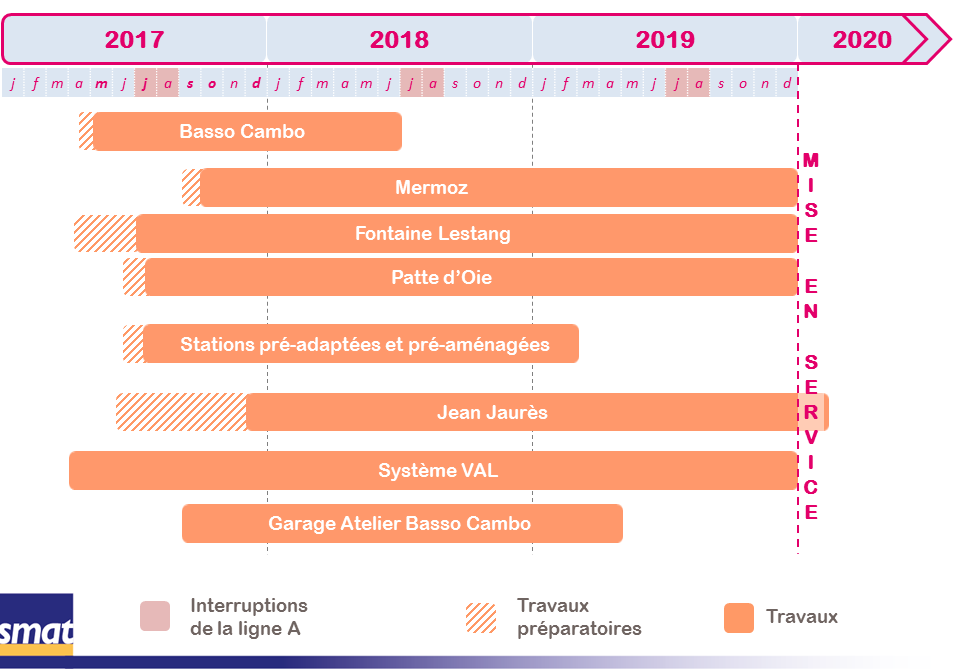

Planning des travaux

Le détail des travaux, station par station

Cliquez sur la station pour connaître les détails des emprises et des travaux.

L’accompagnement durant le chantier

Tisséo-Ingénierie reste à votre écoute
http://www.tisseo-ingenierie.fr/wp-content/themes/salient/css/fonts/svg/basic_headset.svg
Un médiateur sur le terrain

Saïd Fouah
tél. 07 61 65 21 44

http://www.tisseo-ingenierie.fr/wp-content/themes/salient/css/fonts/svg/basic_sheet_txt .svg
Lettres d’informations

Tout au long du chantier, Tisséo-Ingénierie vous informe du déroulement des travaux et vous donne des infos pratiques.

http://www.tisseo-ingenierie.fr/wp-content/themes/salient/css/fonts/svg/basic_smartphone.svg
Site internet

Suivez l’actualité du chantier sur notre site internet.

http://www.tisseo-ingenierie.fr/wp-content/themes/salient/css/fonts/svg/basic_message_txt.svg
Contact téléphonique

Contactez nous au 0800 744 331.

 Une question sur les travaux ? Laissez nous un message :
